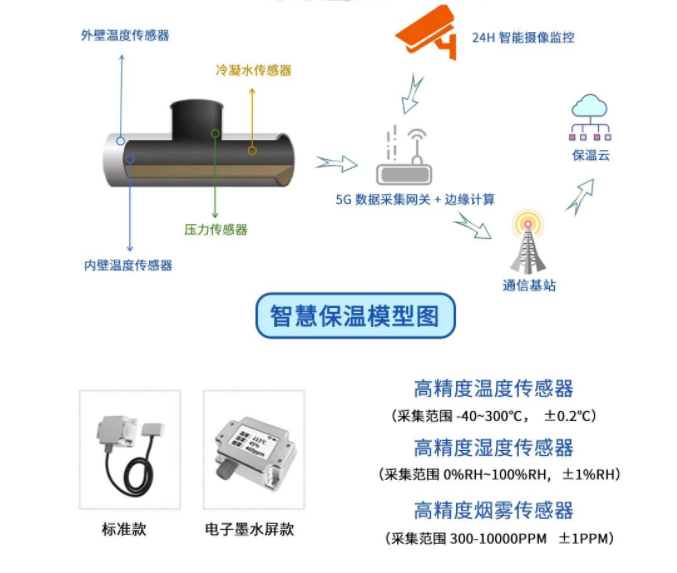

自2020年國家將“雙碳”納入生態文明建設整體布局以來,贏勝節能就把節能降碳作為重中之重,創新開啟了減碳智慧保溫服務平臺項目。通過關鍵點位數據采集,建立對立數字保溫模型,預見性的發現保溫結構可能出現的問題,全方位的追蹤并檢查溫度、壓力等數據,按照保溫機理利用專家系統分析問題并給出診斷優化建議,制定節能高效的保溫方案,為客戶提供全方位、立體化的節能解決方案,讓節能可視化、可預見,助力企業降本增效。
作為政府節能降碳專家組成員,贏勝將目標首先定位于泰興當?shù)仄髽I(yè),開啟了智慧保溫的第一站——盛泰化學。
通過現場實地測量,本次智慧保溫一期項目總長500米,最高有5m,有180米管道空間狹小,表面溫度在300℃左右,原保溫材料年限過大,部分保溫結構塌陷嚴重,需要及時更換,且需在10天內完成全部拆裝工作。
高效保溫,節能增效
綜合考量,贏勝智慧保溫團隊選用了組合型保溫解決方案,可保證7-8年的使用年限。在無障礙的320米,采用40mm厚高溫玻璃+反射膜四層包覆;在有障礙的180米,采用兩層10mm厚氣凝膠氈+兩層40mm厚高溫玻璃+反射膜四層包覆。本次訂制化方案通過減小保溫材料的厚度,為客戶解決了空間狹小的難題,在保證保溫節能效果的同時最大程度降低成本。

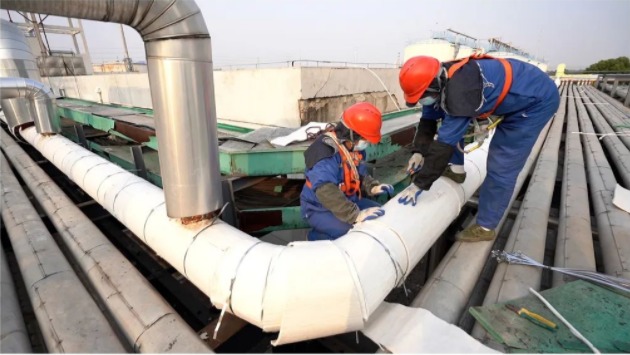

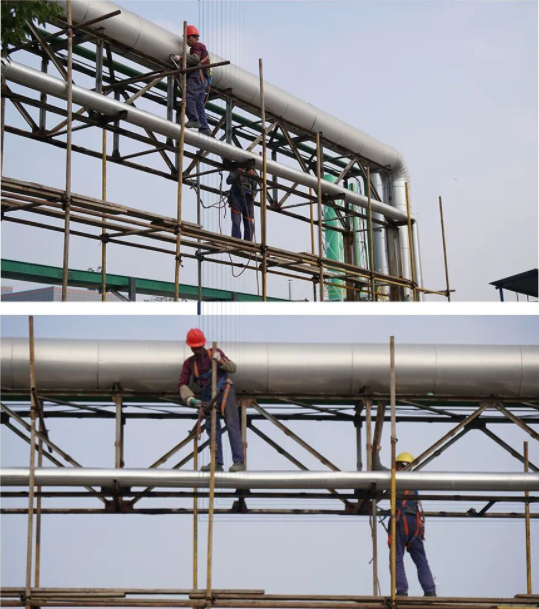

高空作業,帶溫施工
高達5米的管道,表面溫度達300℃,施工團隊的整體作業環境較為復雜,贏勝施工團隊保持一貫的耐心與細心,在保障施工安全的前提下確保工程進度。

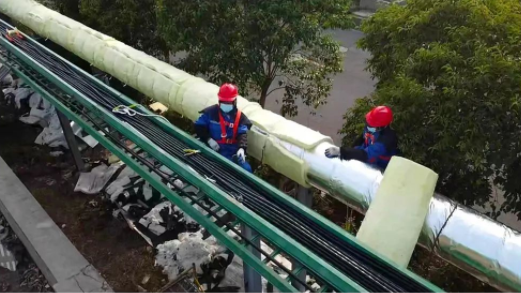

有序推進,拆舊清理
為保證項目有序推進,十多人的施工隊伍運用豐富的經驗,采取流水線方式,拆舊、裁剪、安裝,有條不紊;而拆除的舊材料,秉持著用心服務客戶的理念,全部由專人進行收集打包整理,現場不留痕跡。
根據測算,蒸汽單價按200元/噸(部分蒸汽已提價至300元/噸),500米管道通過贏勝保溫的解決方案,每年大約可減少1500噸的蒸汽損失,節能30萬元/年,為客戶落實降本增效的目標。
本次項目的順利進展,離不開客戶的支持與配合。從后勤保障,到培訓、協助,積極配合現場協調,盛泰給了我們施工團隊最大的理解和支持!
盛泰化學的項目是贏勝智慧保溫的第一站,未來,贏勝集團將繼續以低碳節能為統領,緊跟技術革命、數字驅動、綠色協同三大趨勢,以管理節能、結構節能、技術節能為抓手,幫助更多企業將節能效益最大化,也為中國節能降碳可持續發展實現雙碳目標烙下“贏勝印記”。
